Nắm rõ quy trình thi công thảm tấm 50x50 giúp bạn tự tin giám sát thợ làm sàn, tránh tình trạng thảm bị hở mạch hay bong mép sau vài tháng sử dụng. Thực tế nhiều đội thợ thường làm ẩu, quét keo xong là dán ngay khi keo còn ướt sũng khiến sàn bốc mùi chua nồng nặc. Cốt nền bê tông và lớp keo sữa phân tán nước là hai yếu tố quyết định trực tiếp đến độ phẳng của cả văn phòng. Chỉ cần lệch một góc nhỏ từ điểm búng mực đầu tiên, toàn bộ các hàng thảm phía sau sẽ bị méo theo dây chuyền. Nắm vững từng bước thi công từ khâu gạt keo đến thao tác lu phẳng là cách tốt nhất để sở hữu một mặt sàn phẳng lì và bền đẹp.
Quy Trình Thi Công Thảm Tấm 50x50 Chuẩn 5 Bước Cho Thợ Hiện Trường
Quy trình thi công thảm tấm 50x50 chuẩn kỹ thuật gồm 5 bước: kiểm tra độ ẩm sàn dưới 8%, búng mực chữ thập chia tim phòng cân đối, quét đều keo sữa dán sàn, đợi keo se mặt ráo nước trong 15 phút và đặt thảm ghép mí rồi lu phẳng bằng con lăn sắt 50kg.
- Xử lý nền bê tông: Làm sạch cát bụi, mài phẳng gờ vữa nhấp nhô và kiểm tra nền khô ráo.
- Búng mực định vị: Bắn tia laser lấy hai trục vuông góc ở giữa phòng để chia đều mép chân tường.
- Quét keo sữa đều tay: Dùng bàn gạt răng cưa 1.5mm trải keo từ 100g đến 120g cho mỗi mét vuông.
- Canh thời điểm dán thảm: Chờ 15 đến 20 phút cho keo ráo nước rồi ghép thảm theo mũi tên đáy.
- Lu lèn và tỉa mép: Dùng con lăn 50kg ép chặt sàn, rọc tỉa mép cột và hút bụi bàn giao.

Quy trình thi công thảm tấm 50x50 chuẩn 5 bước: xử lý nền bê tông, búng mực định vị, quét keo sữa, canh thời điểm dán và lu lèn hoàn thiện mặt sàn.
Chuẩn Bị Dụng Cụ Đo Kiểm Và Khảo Sát Độ Phẳng Cốt Nền
Trong quy trình thi công thảm tấm 50x50, khâu chuẩn bị mặt bằng quyết định rất lớn đến độ bền của sàn nhà sau này. Nền nhà gồ ghề hoặc còn ẩm ướt sẽ làm thảm bị kênh mép, bong tróc và bốc mùi hôi khó chịu.
Chủ đầu tư và người giám sát cần kiểm tra kỹ đồ nghề của thợ cùng hiện trạng nền nhà trước khi cho đổ keo dán sàn.
Bộ dụng cụ chuyên dùng và đồ nghề thi công thợ cần có
Lắp đặt thảm tấm cần bộ đồ nghề chuẩn xác chứ không thể làm bằng dụng cụ thô sơ. Thợ thi công chuyên nghiệp phải chuẩn bị đầy đủ máy cân mực laser 5 tia, dây búng mực và bàn gạt răng cưa sâu 1.5mm để trải đều keo dán.
Bên cạnh đó, thợ phải dùng dao cắt thảm chuyên dụng lưỡi móc siêu bén để rạch gọn lớp đế cao su từ mặt sau mà không làm tưa xơ sợi vải. Búa cao su mềm và con lăn sắt 50kg cũng là hai món đồ bắt buộc phải có để ép phẳng mặt sàn. Chuẩn bị đồ nghề chu đáo giúp quy trình thi công thảm tấm 50x50 diễn ra nhanh gọn, các đường cắt sắc nét và không làm lãng phí vật tư.
Kiểm tra độ ẩm nền dưới 8% để keo không bị mủn mục
Nền bê tông cần được kiểm tra độ phẳng bằng thước nhôm dài 2 mét. Khoảng hở giữa mặt sàn và thước không được vượt quá 3mm. Những điểm bê tông nhô cao phải được mài phẳng, còn các lỗ lõm nứt nẻ phải được trát phẳng bằng bột vữa chuyên dụng.
Đo độ ẩm nền là bước bắt buộc của quy trình thi công thảm tấm 50x50 để tránh rủi ro hỏng sàn sau này. Thợ dùng máy đo điện tử cắm xuống nền bê tông, độ ẩm đo được bắt buộc phải dưới mức 8%. Nếu sàn tầng trệt bị ẩm do hơi nước dưới đất bốc lên, thợ phải quét một lớp sơn lót kháng ẩm Epoxy để khóa kín hơi nước trước khi dán thảm.
Kỹ Thuật Búng Dây Mực Tim Phòng Chống Méo Hàng Khi Dán Sàn Rộng
Nếu dán thảm tự do từ chân tường vào, quy trình thi công thảm tấm 50x50 sẽ rất dễ bị méo hàng vì hầu hết tường nhà đều không vuông góc 90 độ. Cách làm đúng là phải lấy tim phòng làm chuẩn rồi dán tỏa dần ra các phía xung quanh.
Kỹ thuật lấy mực chuẩn xác giúp các đường ghép mí luôn thẳng tắp và hạn chế tối đa các miếng thảm cắt vụn ở chân tường.
Cách lấy hai đường trục vuông góc bằng máy cân mực laser
Thợ đo chiều dài và chiều rộng của căn phòng để tìm ra điểm chính giữa. Sau đó, thợ đặt máy laser ngay điểm tâm này để chiếu hai tia sáng vuông góc cắt nhau, chia mặt sàn thành 4 góc phần tư đều đặn.
Từ hai tia laser, thợ dùng bột phấn căn dây mực búng dứt khoát xuống nền bê tông để tạo thành hai trục định vị cố định. Thợ tính toán sao cho tấm thảm cắt ở sát chân tường hai bên có độ rộng từ 25cm trở lên. Lấy tim phòng chính xác giúp quy trình thi công thảm tấm 50x50 luôn thẳng hàng, không để lại các mẩu thảm vụn nhỏ dưới 15cm gây mất thẩm mỹ.
Chia ô lưới phụ 2.5m để khóa góc trên diện tích lớn
Khi thi công các mặt bằng văn phòng rộng từ vài trăm mét vuông, sai số cộng dồn qua từng hàng thảm là rất lớn. Chỉ cần mỗi tấm thảm lệch một chút thì sau vài chục mét, đường nối sẽ bị chệch hẳn ra ngoài tạo thành khe hở răng cưa.
Để khóa chặt góc vuông, thợ búng thêm các đường mực song song cách nhau đúng 2.5m (vừa vặn 5 tấm thảm một ô lưới). Thợ dán đến đâu sẽ đối chiếu mép thảm với đường mực đến đó để chỉnh ngay nếu có độ lệch. Chia lưới phụ là bí quyết giữ cho quy trình thi công thảm tấm 50x50 không bị sai lệch, giúp toàn bộ mặt sàn lớn phẳng phiu như một tấm thảm duy nhất.

Kỹ thuật búng dây mực tim phòng và chia ô lưới phụ 2.5m giúp quy trình thi công thảm tấm 50x50 không bị méo hàng trên diện tích sàn văn phòng lớn.
Cách Quét Keo Sữa Và Canh Đúng Thời Điểm Vàng 15 Phút
Chất lượng dính của keo quyết định độ bền của quy trình thi công thảm tấm 50x50 suốt nhiều năm vận hành. Dòng keo sữa chuyên dụng là loại keo hệ nước an toàn, khi khô sẽ tạo màng dính giữ chặt thảm không bị trượt nhưng vẫn cho phép bóc lên khi cần thay thế.
Người làm sàn cần ghi nhớ bảng thời gian chờ keo se mặt dưới đây:
|
Trạng Thái Keo Dán |
Màu Sắc Màng Keo |
Thời Gian Chờ |
Thao Tác Thợ Cần Làm |
|
Mới quét ra sàn |
Màu trắng đục như sữa |
0 – 5 phút |
Dùng bàn gạt răng cưa kéo mỏng đều tay |
|
Đang bốc hơi nước |
Trắng đục ngả sang trong |
5 – 15 phút |
Bật quạt thông gió nhẹ, không đặt thảm |
|
Thời điểm vàng |
Trong suốt hoàn toàn |
15 – 20 phút |
Bắt đầu đặt thảm xuống ghép mí và lu phẳng |
|
Keo khô ổn định |
Màng dính tĩnh chắc chắn |
Sau 12 – 24 giờ |
Đi lại nhẹ sau 12h, kê đồ đạc sau 24h |
Định mức quét keo răng cưa 100g đến 120g mỗi mét vuông
Tuyệt đối không dùng chổi sơn hay con lăn sơn để bôi keo vì sẽ làm keo chỗ dày chỗ mỏng. Dụng cụ chuẩn nhất là bàn gạt thép có khía răng cưa sâu 1.5mm hình chữ V.
Thợ đổ keo sữa dán thảm ra sàn rồi nghiêng bàn gạt kéo đều tay thành các vệt keo mỏng tăm tắp. Định mức chuẩn là từ 100g đến 120g cho mỗi mét vuông sàn. Gạt keo đúng lượng giúp quy trình thi công thảm tấm 50x50 tiết kiệm vật tư, vừa đủ độ dính mà không lo keo thừa tràn lên mép sợi vải khi bước chân qua.
Dấu hiệu keo se mặt ráo nước chạm tay không dính lem
Sai lầm lớn nhất là vừa bôi keo xong đã vội đặt thảm xuống ngay. Khi keo còn ướt, nước bị nhốt kín dưới lớp đế cao su sẽ làm mủn keo, bốc mùi chua nồng và làm hỏng đế thảm chỉ sau vài tuần.
Thời điểm vàng để dán thảm là sau khi quét keo từ 15 đến 20 phút. Lúc này keo đã chuyển từ màu trắng sữa sang trong suốt hoàn toàn. Bạn lấy ngón tay ấn nhẹ vào mặt keo: nếu thấy dính chắc như băng dính nhưng nhấc tay lên không bị dính lem keo ướt vào da là đạt chuẩn. Canh đúng thời điểm se mặt là mấu chốt để quy trình thi công thảm tấm 50x50 không bị mùi hôi và bám dính chắc chắn nhất.

Keo sữa dán thảm chuyển từ màu trắng đục sang trong suốt hoàn toàn sau 15-20 phút, đạt thời điểm vàng để ghép thảm mà không bị lem dính tay trong quy trình thi công thảm tấm 50x50.
Thao Tác Đặt Thảm Ghép Mí Và Lu Phẳng Không Lộ Vết Nối
Thao tác hạ thảm là bước mắt thấy tay làm của quy trình thi công thảm tấm 50x50 để tạo nên bề mặt sàn phẳng mịn. Từng động tác đặt thảm, vuốt sợi và lu lèn phải được thực hiện khéo léo để triệt tiêu hoàn toàn đường nối giữa các tấm.
Các bước ghép mí và lu phẳng được tiến hành tuần tự theo kỹ thuật dưới đây.
Xếp thảm theo chiều mũi tên một hướng hoặc so le caro
Mặt dưới đáy của mỗi tấm thảm luôn có một mũi tên chỉ hướng dệt của sợi. Tùy theo bản vẽ thiết kế mặt sàn thảm gạch văn phòng, thợ sẽ sắp xếp hướng mũi tên cho chuẩn xác:
- Dán cùng chiều (Monolithic): Tất cả các tấm thảm đều đặt mũi tên chỉ về một hướng. Sợi thảm ngả cùng chiều giúp mặt sàn trông phẳng mịn và liền mạch như một tấm thảm lớn.
- Dán xoay góc 90 độ (Quarter-turn): Tấm đầu đặt xuôi, tấm bên cạnh xoay ngang góc 90 độ. Cách này tạo ra hiệu ứng ô bàn cờ ca-rô đan xen sáng tối rất đẹp mắt.
Định hướng mũi tên giúp quy trình thi công thảm tấm 50x50 tạo nên mặt sàn đều màu, tránh hiện tượng các mảng sàn bị loang lổ do đặt thảm lộn xộn chiều dệt.
Vuốt mép sợi và dùng con lăn sắt 50kg ép chặt nền
Khi hạ tấm thảm xuống, thợ đặt một mép chạm sàn trước rồi dùng hai ngón tay cái nén nhẹ mép sợi của tấm mới vào tấm cũ cho sợi đan cài tự nhiên. Sau đó mới hạ phẳng cả tấm xuống và lấy búa cao su gõ nhẹ đường nối. Cách làm này che kín lớp đế đen bên dưới mà không làm sợi vải bị kẹt dính xuống màng keo.
Dán xong mảng sàn khoảng 50m², thợ dùng con lăn lu thảm bằng sắt nặng 50kg đẩy dọc rồi đẩy ngang khắp mặt sàn. Con lăn ép sạch các bọt khí ra ngoài, giúp đế thảm hít chặt vào mặt sàn bê tông. Dùng lu ép phẳng giúp quy trình thi công thảm tấm 50x50 triệt tiêu các vết phồng rộp, mặt sàn phẳng lì và không bị bập bùng dưới chân.
Mẹo cắt gọt góc chân cột tròn ôm sát chân tường
Tại các góc cột bê tông hay hộp điện âm sàn, thợ đặt tấm thảm cần cắt đè lên hàng thảm phía trước, dùng một tấm thảm khác làm thước dưỡng áp sát chân cột để lấy dấu ở mặt đáy. Thợ dùng dao cắt thảm rạch dứt khoát từ mặt đế cao su rồi bẻ gập theo đường rạch.
Với các cột tròn, thợ tỉa thảm thành các dải nhỏ hình nan quạt ôm quanh chân cột rồi mới gọt tròn mép nối. Đường cắt ngọt chân cột giúp quy trình thi công thảm tấm 50x50 đạt độ thẩm mỹ cao, mép thảm sát khít chân tường mà không bị tưa xơ sợi vải.

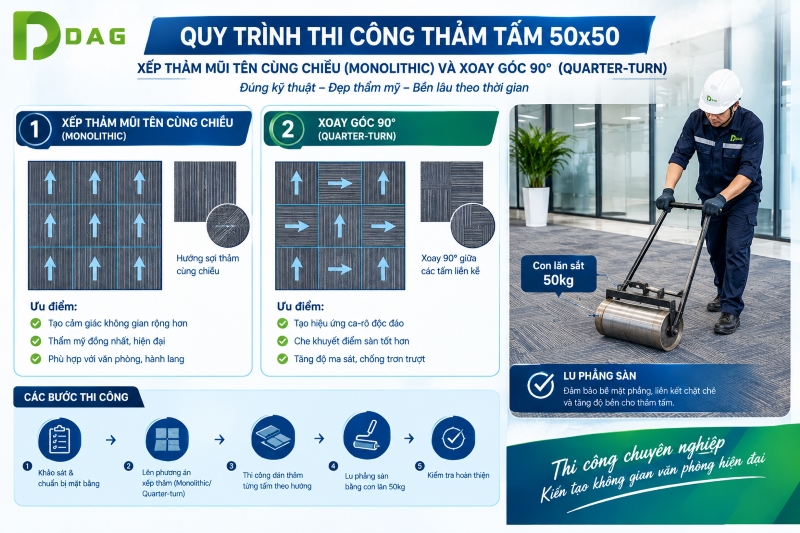

Sơ đồ định hướng mũi tên đế thảm theo kiểu Monolithic và Quarter-turn cùng thao tác lu lăn 50kg triệt tiêu bọt khí, hoàn thiện quy trình thi công thảm tấm 50x50.
Giải Đáp Các Câu Hỏi Thường Gặp Khi Thi Công Thảm Tấm 50x50
Nắm vững các thắc mắc thực tế dưới đây giúp bạn dễ dàng kiểm tra chất lượng làm sàn của thợ ngay tại công trình.
Thi công thảm tấm cần chuẩn bị dụng cụ gì?
Dụng cụ gồm máy cân mực laser, dây búng mực, bàn gạt răng cưa 1.5mm, dao cắt thảm lưỡi móc, búa cao su và con lăn sắt 50kg. Chuẩn bị đủ đồ nghề giúp quy trình thi công thảm tấm 50x50 diễn ra chuẩn xác, các đường nối khít sát và mép cắt gọn gàng.
Định mức quét keo sữa dán thảm là bao nhiêu?
Định mức chuẩn từ 100g đến 120g keo sữa cho mỗi mét vuông sàn bê tông khi dùng bàn gạt răng cưa. Quét đúng lượng giúp thảm bám chắc mà không bị keo thừa trào lên mép sợi trong quy trình thi công thảm tấm 50x50.
Chiều mũi tên dưới đáy thảm tấm có ý nghĩa gì?
Mũi tên chỉ hướng ngả của sợi thảm, giúp thợ xếp thảm cùng chiều tạo mặt phẳng trơn hoặc xoay 90 độ tạo hình ca-rô. Xếp đúng chiều mũi tên là bước không thể bỏ qua trong quy trình thi công thảm tấm 50x50 để sàn không bị loang màu dưới ánh đèn.
Thời gian chờ keo dán thảm se mặt là bao lâu?
Thời gian chờ lý tưởng từ 15 đến 20 phút cho đến khi keo chuyển từ trắng đục sang trong suốt hoàn toàn. Chờ keo ráo nước giúp màng keo dính chắc mà không nhốt nước làm hỏng đế thảm trong quy trình thi công thảm tấm 50x50.
Cách xử lý mối ghép thảm tấm không bị lộ vết?
Cách làm là nén nhẹ mép sợi hai tấm đan vào nhau trước khi hạ thảm, gõ nhẹ búa cao su rồi dùng con lăn 50kg lu đều. Kỹ thuật vuốt mép sợi này đem lại mặt sàn phẳng mịn cho quy trình thi công thảm tấm 50x50.
Nghiệm thu sàn thảm văn phòng gồm những bước nào?
Nghiệm thu gồm 5 bước: kiểm tra độ phẳng thước 2m, kiểm tra độ khít mối nối, soi hướng mũi tên dệt, xem mép cắt chân tường và hút bụi. Từng bước nghiệm thu kỹ lưỡng giúp quy trình thi công thảm tấm 50x50 hoàn tất trọn vẹn trước khi bàn giao đưa vào sử dụng.
👉 Xem thêm ➔ Xử Lý Thảm Tấm Hà Nội Bị Ẩm Mốc: Phương Án Xử Lý Sàn Bê Tông Độ Ẩm Trên 8%
Giám Sát Kỹ Thuật Thi Công Thảm Tấm 50x50 Cùng Hệ Thống Kho DAG
Kho Vật Liệu Toàn Quốc DAG cung cấp nguồn vật tư thảm tấm dồi dào tại Hà Nội, Đà Nẵng, TP.HCM cùng đội thợ thi công lành nghề. Đồng hành cùng đội ngũ thợ lành nghề, quy trình thi công thảm tấm 50x50 của DAG luôn bảo đảm độ phẳng mịn, dùng keo sữa an toàn không mùi và cam kết bảo hành kỹ thuật 24 tháng tận nơi. Quý khách hàng cần khảo sát mặt sàn, mượn mẫu thảm thực tế hoặc nhận bảng báo giá tốt nhất vui lòng liên hệ Hotline (Zalo): 0914 668 448 để được hỗ trợ chu đáo.

- Kho hàng 1: Yên Nghĩa, Hà Đông, TP. Hà Nội
- Kho hàng 2: Vĩnh Quỳnh, Thanh Trì, Hà Nội
- Kho hàng 3: Tôn Đức Thắng, Đống Đa, Hà Nội
- Hotline (Zalo): 0914 668 448
