Thảm trải sàn polypropylen Hà Nội đang trở thành lựa chọn ưu tiên cho nhiều công trình văn phòng hiện đại. Tuy nhiên, một thực trạng đáng lo ngại là việc thi công sai kỹ thuật, đặc biệt là công đoạn quét keo, thường dẫn đến tình trạng bong mép, phồng rộp chỉ sau thời gian ngắn. Điều này không chỉ gây mất thẩm mỹ mà còn làm giảm tuổi thọ vật liệu. Bài viết dưới đây sẽ hướng dẫn chi tiết kỹ thuật trải thảm văn phòng chuẩn xác để tối ưu hóa độ bền.
Thảm Trải Sàn Polypropylen Hà Nội Với Kỹ Thuật Quét Keo Sữa Chuẩn
Thảm trải sàn polypropylen Hà Nội bền chắc khi keo sữa được quét đúng định lượng. Dùng bay răng cưa quét đều, chờ keo se mặt rồi mới dán thảm. Cách thi công này giúp hạn chế bong mép, phồng rộp và tăng độ bám dính lâu dài.

Kỹ thuật quét keo sữa chuẩn cho thảm trải sàn polypropylen Hà Nội: dùng bay răng cưa quét đều, chờ keo se mặt trước khi dán thảm để hạn chế bong mép, phồng rộp.
Thảm Trải Sàn Polypropylen Hà Nội Và Những Ưu Điểm Vượt Trội
Việc tìm hiểu bản chất vật liệu là bước đầu tiên để thi công và bảo dưỡng thảm trải sàn Polypropylen Hà Nội đúng cách, giúp tối ưu hóa chi phí đầu tư cho doanh nghiệp.
Cấu tạo sợi Polypropylen và đặc tính kỹ thuật
Polypropylen (PP) là một loại polymer nhiệt dẻo có độ bền cơ học cao. Sợi thảm PP được dệt chặt chẽ, tạo thành cấu trúc vòng (loop pile) hoặc cắt chéo (cut pile) tùy thiết kế. Điểm nổi bật nhất của dòng vật liệu này là khả năng chống thấm nước vượt trội ở cấp độ phân tử, giúp sợi thảm không ngậm nước, từ đó ngăn chặn sự phát triển của nấm mốc. Khả năng chống tĩnh điện và chịu ma sát tốt khiến thảm trải sàn Polypropylen Hà Nội trở nên lý tưởng cho các không gian có mật độ đi lại cao.
So sánh thảm PP với thảm Nylon, Acrylic về độ bền và chi phí
So với thảm Nylon cao cấp hay Acrylic, thảm PP mang lại bài toán kinh tế hiệu quả hơn hẳn. Nếu thảm Nylon có độ đàn hồi xuất sắc và giá thành rất cao, thì thảm PP cung cấp độ bền tương đương trong môi trường văn phòng thông thường nhưng với chi phí chỉ bằng 50-60%. Mặc dù khả năng phục hồi khi bị vật nặng đè nén của PP không bằng Nylon, nhưng khả năng chống phai màu dưới ánh sáng tự nhiên và chống ố bẩn của vật liệu này lại vượt trội hơn nhiều dòng Acrylic truyền thống.
Ứng dụng thực tế tại các văn phòng, công trình Hà Nội
Hiện nay, các tòa nhà văn phòng hạng B, hạng C hay các không gian co-working space đang sử dụng thảm trải sàn Polypropylen Hà Nội một cách phổ biến. Với đặc tính thời tiết nồm ẩm đặc trưng của miền Bắc, vật liệu sợi PP hạn chế tối đa tình trạng mùi hôi do ẩm mốc. Các thiết kế dạng thảm cuộn hoặc thảm tấm (tile carpet) giúp việc phối màu, chia khu vực làm việc (zoning) trong văn phòng trở nên linh hoạt và mang tính thẩm mỹ cao.
Quy Trình Xử Lý Nền Bê Tông Trước Khi Trải Thảm Polypropylen Hà Nội
Để thảm trải sàn Polypropylen Hà Nội đạt tuổi thọ tối đa, bước xử lý nền bê tông phẳng là công đoạn nền tảng không thể bỏ qua. Một mặt nền kém chất lượng sẽ phá hủy mọi nỗ lực thi công sau đó.

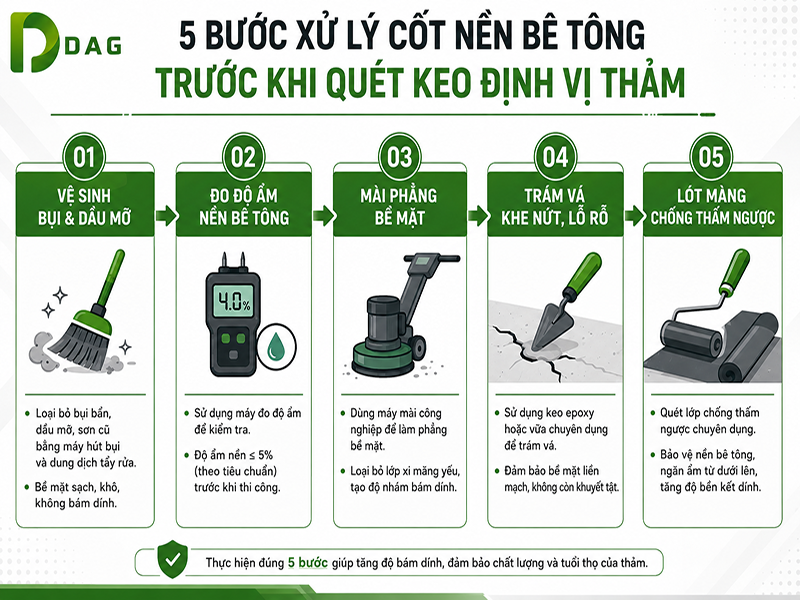

Sơ đồ quy trình 5 bước xử lý nền bê tông phẳng đạt chuẩn trước khi thi công thảm trải sàn polypropylen Hà Nội.
Kiểm tra độ ẩm và độ phẳng nền bê tông đạt chuẩn
Trước khi lắp đặt thảm trải sàn Polypropylen Hà Nội, độ ẩm nền bê tông phải được kiểm tra bằng ẩm kế chuyên dụng. Mức độ ẩm cho phép thường phải dưới 5% (hoặc theo thang đo CM là < 2.5%). Về độ phẳng, sai số không được vượt quá 3mm trên mỗi thước đo 2 mét dài. Nếu mặt nền có các gợn sóng lớn, cốt nền bê tông sẽ cọ xát và làm rách lớp đế thảm (backing) khi có người di chuyển bên trên.
Cách xử lý nền bê tông bị rỗ, nứt, ẩm ngược
Với các công trình cải tạo, nền bê tông cũ thường có hiện tượng rỗ mặt hoặc nứt nẻ. Thợ thi công cần sử dụng vữa tự san phẳng (self-leveling compound) hoặc ma-tít chuyên dụng để trám kín các khe hở này. Đối với các tầng trệt tiếp xúc trực tiếp với đất, hiện tượng ẩm ngược là kẻ thù số một. Lúc này, bắt buộc phải thi công thêm một lớp màng lót chống thấm (moisture barrier) hoặc quét màng chống thấm gốc polyurethane trước khi dán thảm trải sàn Polypropylen Hà Nội.
Thời gian chờ khô nền tối thiểu trước khi thi công
Nhiều đội thợ vì muốn đẩy nhanh tiến độ đã quét keo khi vữa tự san phẳng hoặc lớp chống thấm chưa khô hoàn toàn. Thời gian chờ tối thiểu thường từ 24 đến 48 giờ tùy thuộc vào điều kiện thông gió và nhiệt độ thực tế tại công trình. Việc ép tiến độ ở bước này sẽ khiến hơi ẩm bị khóa lại dưới lớp keo, gây ra thảm họa phồng rộp toàn bộ mặt sàn sau vài tuần sử dụng.
Quy Trình Thi Công Thảm Trải Sàn Polypropylen Hà Nội Cho Văn Phòng Chi Tiết
Đây là giai đoạn quyết định trực tiếp đến tính thẩm mỹ và độ bền của thảm trải sàn Polypropylen Hà Nội. Các kỹ thuật chuyên sâu dưới đây sẽ giải quyết triệt để vấn đề bong tróc.
Định lượng keo & Cơ chế thấm ngược (Rising Damp): Một trong những lỗi sai phổ biến nhất khi dán thảm trải sàn Polypropylen Hà Nội là không tính toán hệ số hấp thụ bề mặt của nền. Dưới đây là định lượng keo dán thảm sữa chuẩn:
- Nền bê tông mài bóng / Nền epoxy cũ: 150g - 200g/m² (Nền ít hút keo, quét dư sẽ gây trượt thảm).
- Nền xi măng thô / Vữa tự san phẳng: 250g - 350g/m² (Nền hút keo mạnh, quét thiếu sẽ không đủ màng liên kết).
Nếu sai lệch định lượng này quá 15%, hiện tượng mao dẫn hơi ẩm từ dưới lên (Rising Damp) sẽ xảy ra. Hơi ẩm mang theo tính kiềm từ xi măng xuyên qua lớp keo mỏng, tác động trực tiếp vào lớp đế lưới Jute hoặc ActionBAC của thảm, làm biến dạng cấu trúc và khiến sợi PP bị bong xù khỏi đế.
Định lượng keo sữa tiêu chuẩn (kg/m²) theo từng loại nền
Như đã phân tích, công thức tính định lượng keo phải dựa trên hệ số xốp của nền. Việc đổ ào ạt keo ra sàn rồi gạt bừa là nguyên nhân chính phá hỏng thảm trải sàn Polypropylen Hà Nội. Thợ chuyên nghiệp sẽ pha keo theo tỷ lệ chuẩn của nhà sản xuất, chia nhỏ theo từng khu vực m² để kiểm soát lượng keo tiêu thụ, đảm bảo lớp màng keo phủ kín 100% diện tích nhưng không bị đọng vũng.
Thao tác quét keo đúng kỹ thuật (bay răng cưa, góc nghiêng, độ dày lớp keo)
Dụng cụ bắt buộc là bay răng cưa (kích thước răng thường là 1.5mm - 2mm). Khi quét, thợ phải giữ bay ở góc nghiêng 45-60 độ so với mặt nền. Góc nghiêng này giúp tạo ra các rãnh keo đều đặn. Các rãnh keo này hoạt động như các kênh thoát khí siêu nhỏ khi ta ép thảm xuống, giúp bọt khí thoát ra ngoài dễ dàng, ngăn chặn tình trạng phồng rộp mặt thảm trải sàn Polypropylen Hà Nội.
Thời gian "chờ keo" (open time) tối ưu trước khi đặt thảm
"Open time" là thuật ngữ sống còn trong ngành thi công thảm. Sau khi quét, không được đặt thảm xuống ngay. Phải chờ từ 10 đến 20 phút (tùy nhiệt độ phòng) để dung môi trong keo bay hơi một phần, bề mặt keo chuyển từ trạng thái lỏng sang trạng thái dính rít (tacky). Việc đặt tấm thảm trải sàn Polypropylen Hà Nội vào đúng "điểm rơi" này sẽ tạo ra lực hút chân không tức thì, khóa chặt đế thảm vào nền bê tông.
Kỹ Thuật Trải Và Kích Căng Thảm Cuộn Polypropylen Đúng Chuẩn
Riêng đối với dòng thảm cuộn, để thảm trải sàn Polypropylen Hà Nội phẳng lỳ như một mặt gương, kỹ thuật kích căng đòi hỏi kinh nghiệm dày dặn.
Cách kích căng thảm cuộn tránh nhăn, gợn sóng
Lực căng tự nhiên bằng tay là không bao giờ đủ. Thợ thi công phải sử dụng dụng cụ kích thảm (kicker) kết hợp với băng keo gai (gripper) cố định ở sát mép tường. Người thợ dùng đầu gối thúc mạnh vào bộ kích để kéo căng thảm từ tâm phòng ra các góc. Lực căng phải đều tay và tuân theo một hệ tọa độ lưới để đảm bảo các sợi thảm trải sàn Polypropylen Hà Nội không bị xô lệch, ngăn chặn hoàn toàn hiện tượng chùng giãn, gợn sóng sau vài tháng sử dụng.
Kỹ thuật ghép mép giữa các cuộn thảm liền mạch
Đỉnh cao của việc thi công thảm trải sàn Polypropylen Hà Nội là nghệ thuật giấu mí (ghép mép). Các mí ghép phải được đặt cùng chiều vân sợi (pile direction). Khi cắt mép, thợ cắt gọt chính xác đứt dọc theo một rãnh sợi dệt, tuyệt đối không cắt ngang qua búi sợi. Sau đó, sử dụng băng keo nhiệt (seam tape) và bàn ủi thảm chuyên dụng để nung chảy keo, ép chặt hai mép lại với nhau. Nếu làm đúng kỹ thuật, mắt thường sẽ rất khó nhận ra vết nối.
Dụng cụ chuyên dụng: dao cắt thảm, con lăn ép mép, thước căng
Việc cắt mép ở chân tường, góc cột hoặc các vị trí giáp lai cần sử dụng dao cắt thảm mỏ chim hoặc lưỡi dao xoay siêu bén. Cắt một nhát dứt khoát là yêu cầu bắt buộc để mép thảm trải sàn Polypropylen Hà Nội không bị xơ tưa. Ngay sau khi ép mí, phải dùng con lăn ép mép (seam roller) lăn qua lăn lại nhiều lần với lực ấn mạnh để keo len lỏi vào từng lỗ hổng của lớp đế, tạo ra một khối liên kết vững chắc.
Bảng Phân Tích Các Yếu Tố Ảnh Hưởng Đến Độ Bền Thảm PP Sau Thi Công
Để đánh giá tổng quan, dưới đây là bảng phân tích rủi ro khi thi công thảm trải sàn Polypropylen Hà Nội:
|
Yếu tố |
Mức ảnh hưởng |
Nguyên nhân kỹ thuật |
Cách khắc phục |
|
Độ ẩm nền bê tông |
Cao |
Thấm ngược làm bong keo |
Đo ẩm kế, chờ khô đạt chuẩn |
|
Định lượng keo sữa |
Cao |
Quét thiếu/dư gây bong mép, phồng |
Theo bảng định lượng theo loại nền |
|
Nhiệt độ phòng thi công |
Trung bình |
Keo khô không đều |
Thi công 25-30°C, tránh ẩm cao |
|
Kỹ thuật kích căng |
Trung bình |
Thảm co giãn sau lắp |
Dùng thước căng chuẩn lực |
|
Loại dao cắt mép |
Thấp-TB |
Mép xơ sợi, dễ bong |
Dùng dao cắt thảm chuyên dụng |
Thông qua bảng trên, ta thấy độ ẩm và định lượng keo là hai "tử huyệt" của thảm trải sàn Polypropylen Hà Nội. Dù chất lượng thảm có tốt đến đâu, nếu nền bê tông còn ướt hoặc lượng keo sai tỷ lệ, toàn bộ công trình sẽ xuống cấp nhanh chóng. Trong khi đó, các yếu tố như nhiệt độ hay dụng cụ cắt ảnh hưởng nhiều hơn đến tính thẩm mỹ tại các mép giáp lai và góc phòng.
Lưu ý: thảm trải sàn sợi Poly với khả năng chịu lực và độ bền màu vượt trội so với thảm PP thông thường.
Cách Xử Lý Sự Cố Thường Gặp Khi Thi Công Thảm Trải Sàn Polypropylen
Dù cẩn thận đến đâu, các công trình văn phòng vẫn có thể phát sinh lỗi. Việc nhận biết và xử lý nhanh sự cố cho thảm trải sàn Polypropylen Hà Nội là rất quan trọng.
Thảm bị phồng rộp sau khi đưa vào sử dụng
Nếu mặt thảm trải sàn Polypropylen Hà Nội xuất hiện các bong bóng khí phồng rộp, nguyên nhân chắc chắn do keo quét không đều hoặc chưa đạt "open time". Cách khắc phục là dùng dao y tế rạch một đường nhỏ li ti theo chiều sợi thảm tại vết phồng, dùng bơm tiêm bơm keo lỏng vào dưới đế, ép hết bọt khí ra ngoài và dùng vật nặng đè lên trong 24 giờ.
Mép thảm bong, xơ sợi sau vài tháng
Sự cố này thường xảy ra ở cửa ra vào hoặc mép giáp với gạch/sàn gỗ. Khi viền thảm trải sàn Polypropylen Hà Nội bị lật, hãy làm sạch lớp keo cũ đã khô cứng bằng nhiệt (máy sấy). Sau đó, quét một lớp màng keo tiếp điểm (contact adhesive) mới, chờ se mặt và ép chặt lại. Bắt buộc phải sử dụng nẹp nhôm hoặc nẹp đồng chốt chặn tại các mép kết thúc để ngăn chặn tình trạng xơ sợi tiếp diễn.
Thảm có mùi keo, ẩm mốc dưới lớp đế
Mùi chua của keo hoặc mùi mốc phát sinh khi hơi ẩm nền thoát lên và phản ứng với hóa chất. Để khắc phục triệt để cho thảm trải sàn Polypropylen Hà Nội, cần bật hệ thống điều hòa liên tục ở chế độ Dry (hút ẩm) kết hợp quạt thông gió trong 3-5 ngày. Nếu mùi vẫn không hết, khu vực đó có dấu hiệu thấm dột nghiêm trọng, bắt buộc phải lột thảm để xử lý chống thấm cho bề mặt sàn bê tông.

Mặt sàn thảm trải sàn polypropylen Hà Nội sau thi công đúng kỹ thuật đạt độ phẳng mịn, không bong mép, không phồng rộp, sẵn sàng đưa vào vận hành văn phòng.
Câu Hỏi Thường Gặp Về Thi Công Thảm Trải Sàn Polypropylen Hà Nội (FAQ)
Dưới đây là tổng hợp các thắc mắc phổ biến nhất khi triển khai lắp đặt thảm trải sàn Polypropylen Hà Nội:
Tự lắp đặt thảm tấm PP văn phòng cần dụng cụ gì?
Bạn cần trang bị dao cắt thảm chuyên dụng, bay răng cưa quét keo, thước căng thảm, con lăn ép mép và máy đo độ ẩm nền để thao tác với thảm trải sàn Polypropylen Hà Nội đạt chuẩn.
Kỹ thuật quét keo sữa dán thảm PP chuẩn là gì?
Kỹ thuật quét keo dán thảm sữa chuẩn là dùng bay răng cưa quét đều một chiều, đúng định lượng kg/m² theo loại nền, bắt buộc chờ thời gian "open time" se mặt keo trước khi đặt tấm thảm trải sàn Polypropylen Hà Nội xuống nền.
Cách xử lý nền bê tông phẳng trước khi trải thảm tấm ra sao?
Cách xử lý nền bê tông phẳng là phải vệ sinh sạch bụi, đo độ ẩm đạt ngưỡng an toàn, mài phẳng các gờ nổi, trám kín khe nứt và để khô hoàn toàn trước khi tiến hành quét keo dán.
Mặt sàn trải thảm sợi PP bị phồng rộp phải làm sao?
Cần bóc khu vực phồng của tấm thảm trải sàn Polypropylen Hà Nội, vệ sinh lại nền, kiểm tra độ ẩm cục bộ, quét keo bổ sung đúng định lượng rồi ép phẳng lại bằng con lăn.
Định lượng keo dán thảm PP bao nhiêu kg một mét vuông?
Mức độ tiêu hao dao động theo độ xốp nền — nền mài nhẵn cần ít keo (150-200g/m²) hơn nền xi măng thô (250-350g/m²). Nên đo lường cụ thể theo bảng định lượng kỹ thuật.
Quy trình cắt góc thảm tấm polypropylene không xơ sợi thế nào?
Dùng dao cắt thảm chuyên dụng có lưỡi thật sắc, cắt một lần dứt khoát men theo thước dẫn, tuyệt đối tránh kéo lê hoặc cứa đi cứa lại lưỡi dao gây xơ tưa mép thảm.
👉 Xem thêm ➔ Đại Lý Thảm Trải Sàn Polypropylen Đà Nẵng: Thông Số Độ Dày Đế Chống Nứt Vỡ
Thi Công Thảm Trải Sàn Polypropylen Hà Nội Đạt Chuẩn — Chọn Đúng Đơn Vị, An Tâm Vận Hành Lâu Dài
Để sở hữu hệ thống thảm trải sàn Polypropylen Hà Nội bền đẹp, việc tuân thủ kỹ thuật thi công là yếu tố sống còn. Quý khách có nhu cầu về vật tư, hãy liên hệ ngay HỆ THỐNG KHO VẬT LIỆU TOÀN QUỐC DAG – đơn vị hàng đầu cung ứng thảm, gỗ nhựa, sàn vinyl với kho bãi rộng khắp tại Hà Nội, TP.HCM, Đà Nẵng. Chúng tôi cam kết chất lượng chuẩn, giá kho cạnh tranh. Liên hệ DAG ngay hôm nay để nhận tư vấn và báo giá chi tiết nhất!
